四川葛南仪器有限公司  提供全系列岩土工程仪器  现场埋设、安装、调试、升级等服务。

     为确保用户安全监测仪器的连贯运行与可靠性能,自2002年起,我公司建立了全周期技术服务体系:专业技术团队深入工程现场完成仪器埋设与安装,同步提供技术指导与咨询支持,并建立长效运行维护机制。二十余年来的技术深耕,不仅保障了监测系统的稳定运行,更以专业服务赢得客户广泛认可,树立了行业内的良好口碑。

     2023年四川葛南仪器有限公司关联四川涵瑞智能水利工程有限公司,具有电子与智能化工程专业承包贰级资质。

     公司技术团队深入现场的各类工程实例已达到2688+……余处。

      ● 水库……(技术人员深入工地现场完成大中小型水库)   ● 水闸:……   ● 机场:.....。   ● 水电站:.....。  ● 引调水工程:.....。  ● 其它:....。

      ■ 近15年,我公司还对水库、电站、地质灾害点、渠系、桥梁、隧洞、闸坝、堤防等工程进行自动化预警监测系统建设、系统升级改造,主要有水库大坝监测、水库水雨情动态预警系统、水电站下泄生态流量在线监测系统、小型水库(渠系)闸门启闭系统、地质灾害滑坡在线监测。扩展高低压电器设备柜、自动化控制柜、水电站接入通讯和运维服务…… 。灌区现代化渠系水流量在线监测系统、桥梁和隧洞结构稳定监测系统、闸坝上下游水位预警系统、水利高低压电器设备、电站接入通讯、运维等工程实例达1200……余处

标题摘要内容
  • 水闸安全监测仪器施工时仪器运行状态观测实例-SG

    水闸安全监测仪器施工时仪器运行状态观测实例-SG

    水闸安全监测仪器施工时仪器运行状态观测实例:某水闸闸坝底部在施工时,依设计图在相应监测点位埋设渗压计和测缝计。现场监测人员在仪器安装(含管线延伸)后立即测试传感器状态。如仪器埋设部位上部未浇筑混凝土,通常建议2~3天应观测一次传感器运行状态。如遇管线延伸或施工交叉作业,对埋设部位和管线有影响,建议在埋设后1~3天内不低于两至三次观测。在混凝土浇筑期期间,应在浇筑前人工观测,混凝土浇筑后2~3小时观测一次,也可5~7小时再观测一次,最好9~12小时要观测一次,混凝土初凝后(1~2日)内,每天观测时间不低于一次,连续测一周后,即可按监理或设计要求时间段进行正常观测。

    2026-01-26

  • MCU-8X型自动化采集设备芯片组装中视频

    MCU-8X型自动化采集设备芯片组装中视频

    MCU-8X型自动化采集设备主要组装板卡:采集存贮主模块、4G通讯模块、蓝牙模块、网口模块、电源模块等。

    2026-01-25

  • MCU-8X自动化采集设备发货前检测项目

    MCU-8X自动化采集设备发货前检测项目

    MCU - 8X型自动化采集设备在发货前需进行联机测试,其主要检测项目包括: (1)接入外置电源进行充电; (2)检测外置电源与内置电池的运行状况; (3)选择CH通道或全通道连接各类传感器(或连接用户拟使用的传感器); (4)对通讯端口(485、网口、蓝牙、4G)进行在线测试; (5)应用采集工具(召测、定时、存储、查询)进行测试……

    2026-01-25

  • 隧洞二衬钢筋计焊接安装注意事项

    隧洞二衬钢筋计焊接安装注意事项

    输水隧洞工程二衬钢筋计焊接安装时,为避免焊接过程中温度过高,需将钢筋计两端包裹湿润布条进行防护。焊接作业期间应使用振弦式读数仪持续监测温度变化,监测过程中钢筋计温度测值读数不要超过80℃(注:一般建议控制在60℃以下)。

    2026-01-13

  • 传感器水工电缆延伸线热缩管焊接方法参考

    传感器水工电缆延伸线热缩管焊接方法参考

    水工屏蔽电缆线热缩管连接方法用于延长振弦式传感器的电缆线。操作前需准备电烙铁、焊锡、剥线工具、热缩管、热风枪等材料。首先用读数仪测试传感器正常,然后剪齐电缆头,剥去外皮约10厘米,芯线剪成阶梯状并剥去护套1.5厘米。按颜色焊接芯线,套上芯线管并加热收缩。清洁电缆后缠绕密封胶,依次套上内、外层热缩管,从中间向两端均匀加热至收缩平整。注意事项包括保持清洁、均匀加热避免起泡,并存放在10~40℃干燥环境中,避免接触汽油等溶剂。

    2025-12-30

  • 小型水库大坝安全监测仪器技术要求(安全监测项目测次)参考

    小型水库大坝安全监测仪器技术要求(安全监测项目测次)参考

    参考(大坝安全监测技术要求)各监测项目在施工期、初蓄期、运行期等不同阶段的人工监测频次要求执行表中(渗流、变形)监测相关规定;实现自动化监测的项目,监测频次宜不少于每日一次。

    2025-12-30

  • 放水隧洞安全监测仪器布置及隧洞施工测量要求(参考)

    放水隧洞安全监测仪器布置及隧洞施工测量要求(参考)

    放水隧洞自动化监测内容主要有以下几种传感器设备,每种监测设备的功能如下:
    渗压计:用于长期埋设在水工结构物或其他混凝土结构物及土体内,测量结构物或土体内部的渗透(孔隙)水压力。
    锚杆应力计:用于隧洞衬砌,测量锚杆的锚固力和拉拔力。
    两向应力计:测量地应力。
    无应力计:无应力计用于长期埋设在水工结构物或其它混凝土结构物内,测量结构物内部混凝土自身体积变化的应变量。
    多点位移计:用于埋设在隧洞结构物内,测量结构物深层多部位、沉降、应变、滑移等。
    钢筋计:钢筋计用于长期埋设在水工结构物或其它混凝土结构物内,测量结构物内部的钢筋应力。

    2025-12-26

  • 水库除险加固工程蓄水安全鉴定要求(参考)

    水库除险加固工程蓄水安全鉴定要求(参考)

    参考《水库大坝安全鉴定办法》相关要求,水库大坝包括永久性挡水建筑物,以及与其配合运用的泄洪、输水和过船等建筑物,事关重大,危险性高,在日常运行管理上必须保证其安全。水库大坝分三个安全等级,鉴定的安全评价包括工程质量评价、大坝运行管理评价、防洪标准复核、大坝结构安全、稳定评价、渗流安全评价、抗震安全复核、金属结构安全评价和大坝安全综合评价等几个方面。

    2025-12-23

  • 水库下闸蓄水验收(大坝安全监测运行管理报告)-参考要求

    水库下闸蓄水验收(大坝安全监测运行管理报告)-参考要求

    针对安全监测设施验收:一般要求验收的各类监测仪器(如渗压计、位移计、应力计等)的安装质量及数据传输稳定性,为长期运行监测提供基础。监测报告中应提供安全监测设备取得连续30天初始观测数据、运行分析成果等。

    2025-12-23

  • 水库除险加固视准线升级改造选点(原水准点与改造后水准点)对应参考

    水库除险加固视准线升级改造选点(原水准点与改造后水准点)对应参考

    水库除险加固视准线升级改造选点:沿用原水准基点、工作基点等位置,在旁边加装全觇仪观测墩、GNSS位移观测墩,通过观测墩的建设和设置,综合校正原点进行观测。

    2025-12-14

  • 相关规范要求钢筋计安装的技术应符合下列要求参考

    相关规范要求钢筋计安装的技术应符合下列要求参考

    1)螺纹连接法的安装要点为:将安装钢筋计的钢筋截取适当长度(一般不小于1m),其一端加工与钢筋计端(内)螺纹适配的(外)螺纹。钢筋计安装前,应对内外螺纹用95%的酒精或其他挥发性溶剂进行清洗,再在螺纹表面涂适量厌氧胶或强力胶后旋紧。钢筋计与钢筋可靠连接后,按设计进行绑扎定位。
    2)坡口焊接法的安装要点为:钢筋计在钢筋加工场预先焊接,焊接时应将钢筋与钢筋计连接杆对中对正,采用坡口法焊接。与钢筋计配接的钢筋长度不宜小于1m。
    3)对焊机焊接法的安装要点为:在现场于安装钢筋计的位置将钢筋截下相应的长度,将钢筋计与钢筋对中对正后进行焊接。焊接过程中用湿棉纱包裹仪器,且不断浇水降温,

    2025-11-21

  • 钢筋计与被测钢筋的丝套连接方法

    钢筋计与被测钢筋的丝套连接方法

    当工地上有剥肋直螺纹滚丝机设备,被测钢筋网未绑扎完成,将两根钢筋滚丝后与钢筋计两端的连接钢套旋紧,形成一整根钢筋将其就位到被测钢筋网中。
    当工地上有剥肋直螺纹滚丝机设备, 被测钢筋网已绑扎完成,在钢筋网准备安装钢筋计的部位截取0.8~1m 米长钢筋(长度视配筋大小),将其一裁为二,将2截筋滚丝后与钢筋计两端的连接钢套旋紧,形成根整钢筋后将其焊接到被截部位。
    钢筋计的选型
    正常情况下根据设计要求按被测钢筋的直径选配相应规格的钢筋计。当所选用的钢筋计规格与被测钢筋不匹配(或要求测量的应力范围大于所配钢筋计的测量范围时),此时可采用钢筋计标号大于被测钢筋直径的方法,但计算时K值要乘比

    2025-11-21

  • 通用强制对中基座混凝土分部浇筑安装方法(参考)

    通用强制对中基座混凝土分部浇筑安装方法(参考)

    先浇第一层观测墩的底基,然后根据设计要求,确定观测墩的高度,达到设计要求和观测实用以及使用方便。常用观测墩的浇筑,使用时应首先制作木模,木模的内径尺寸和形状随工程或设计要求而异,各有不同(近年来,众多地方采用200mmPVC管作观测墩模具)。无论采用何种模具,上部10cm处必须断开,以便垂直调试和分期浇筑。其次观测墩顶部平面尺寸应大于基座尺寸3~4cm,以便浇灌二期混凝土。木模四周应用∮16钢筋或扁钢箍紧,以免浇筑时变形,木模四周应划中心线,以便对中。为使观测墩铅垂,浇筑时应使用经纬仪、水平仪、吊线锤对线。

    2025-11-14

  • 坝体表面变形(工作基点、校核基点、综合位移点)监测方法应(参考)

    坝体表面变形(工作基点、校核基点、综合位移点)监测方法应(参考)

    水平位移监测可采用视准线法、前方交会法和GNSS法等。混凝土坝也可采用垂线法、引张线法等。
    垂直位移监测可采用水准测量、三角高程测量等方法,应采用三等水准及以上要求测量。
    水平位移与垂直位移监测也可采用测量机器人、机器视觉等方法。

    2025-11-13

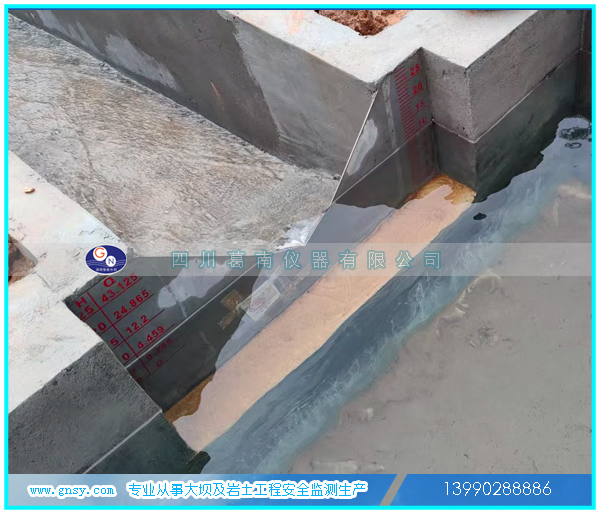

  • 水库渗流量监测三角堰板安装实例及流量关系式计算方法

    水库渗流量监测三角堰板安装实例及流量关系式计算方法

    标准90°三角堰流量计算公式为Q=1.414×H^(²·⁵),适用于堰口夹角90°、水头H在0.025-0.2米范围。其中Q为立方米/秒流量,1.414为经验系数(标准工况下适用),H需在水流稳定处垂直测量。

    2025-11-02

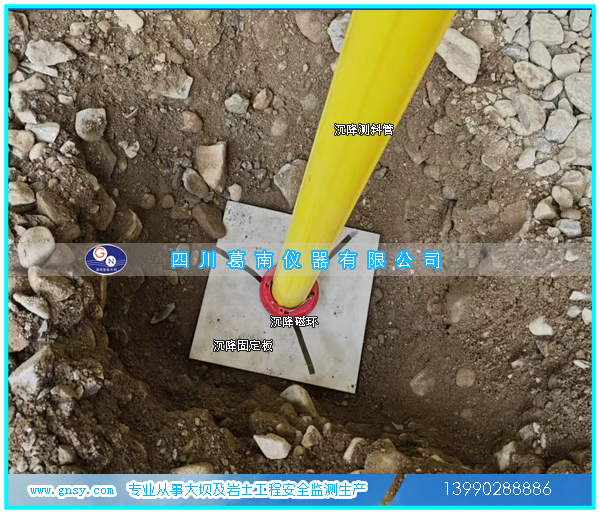

  • 沉降测斜管与沉降板安装实例参考

    沉降测斜管与沉降板安装实例参考

    测斜管可兼做沉降管,管外配置沉降磁环(板),沉降磁环(板)应与测斜管配套。
    沉降板尺寸不小于40cmx40cm,厚度大于5mm。
    测斜沉降管管径φ53mm、φ70mm。
    磁环直径φ53mm、φ70mm。
    具体安装方法参考……

    2025-11-02

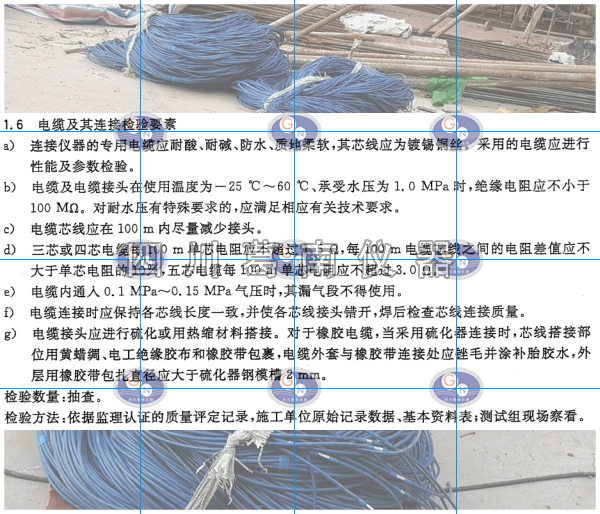

  • 水工电缆线施工的注意事项及检验要求参考

    水工电缆线施工的注意事项及检验要求参考

    水工电缆线施工的注意事项及检验要求包括:依据监理认证的质量评定表,参考施工单位的原始记录数据、基本资料表,并结合测试组的现场察看进行综合评估。

    2025-11-01

  • 水工屏蔽电缆线施工注意事项

    水工屏蔽电缆线施工注意事项

    在土石坝填筑过程中埋设的仪器,观测电缆均要直接埋入填筑体内。敷设时,电缆有裸体的,也有缠裹(采用PVC管或UPVC管以及钢管)的。走线时,在设计线路上,在规划的线路上,开挖土体埋深度不得小于50 cm。埋线宽度视周围介质材料,位置,高程和预计最终变形而定,一般约为敷设长度的5%-15%,电缆应呈S型敷设。电缆应加保护管,安全覆盖厚度应不小于1m。

    2025-11-01
